Stücklisten-Verwaltung

In der Stücklisten-Verwaltung (Artikel > Stückliste > Bearbeiten) werden alle für die Analyse relevanten Daten bzgl. des Arbeitsplans einer Baugruppe gepflegt.

Zeitliche Abfolge

Zwingend notwendig ist die Definition einer zeitlichen Abfolge der Arbeitsschritte. Momentan beschränkt sich die zeitliche Relation zwischen zwei Arbeitsschritten auf eine „Ende -> Anfang"-Beziehung, d.h. mit der Fertigstellung des vorhergehenden Arbeitsganges beginnt frühestens der nachfolgende Arbeitsgang. Die Abfolge wird per Drag & Drop im Stücklisten-Baum hinterlegt, wobei der markierte Arbeitsgang auf den vorhergehenden gezogen wird. Die Zuordnungen werden im Baum dargestellt.

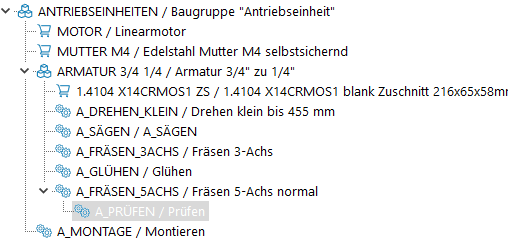

Stückliste – ohne zeitliche Abfolge:

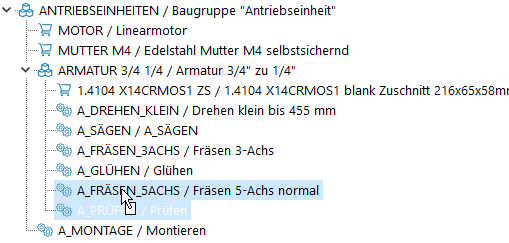

Stückliste – mit zeitlicher Abfolge:

Mit der Zuordnung wird das Datenbank-Feld DAB210:ARBG_ID gefüllt. Die Zuordnung kann aufgehoben werden, indem der Arbeitsgang auf eine leere Stelle im Stücklisten-Baum (unten), bzw. auf die Baugruppe gezogen wird. Zusätzlich ist es möglich, den Materialbedarf einer Baugruppe einem Arbeitsschritt zuzuordnen. Diese Zuordnung ist rein informell zu betrachten und hat keine Auswirkung auf die Analyse.

Kaufteil-Zuordnung in Stückliste:

Bei ausführlichen Arbeitsplänen ist es möglicherweise hinderlich, die zeitliche Abfolge zu visualisieren (Stücklisten-Baum nimmt horizontal zu viel Platz ein). Deshalb kann diese über die Funktion Bearbeiten > Arbeitsgang-Abfolge nicht anzeigen deaktiviert werden.

Für die Kapazitätsanalyse relevante Felder / Information in der Stückliste:

Feldbezeichnung

Beschreibung

Vorhergehender Arbeitsgang

Definition der Abfolge der einzelnen Arbeitsgänge abhängig vom Vorgänger

Zugeordnet zu Arbeitsgang

Nur für Kaufteile: Zuordnung zu Arbeitsgang

Zeitabstand zum Vorh.Arbg

Evtl. Liege- / Trocken-Zeiten. Für die hier eingetragene Zeit wird keine Kapazität benötigt.

Einheit Zeitabstand

Unterscheidung Kalender / Betriebs-Einheiten:

Als Betriebstag gilt ein Tag an dem es irgendeine Betriebszeit gibt (siehe Betriebszeitenkalender).

Als Kalendertag gilt ein absoluter Tag.

Bei Tages-Pausen wird immer der aktuelle Tages-Rest + n Tage übersprungen.

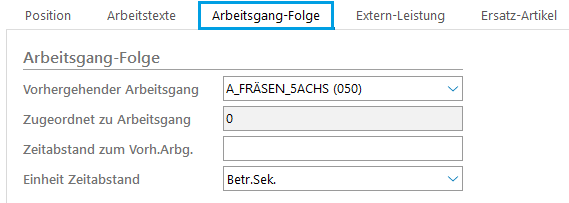

Bearbeiten > Arbeitsgang-Ressourcenanforderungen

In der Stückliste können vom Standard abweichende Ressourcen-Anforderungen für jeden Arbeitsgang hinterlegt werden. Denkbar ist hier außerdem die explizite Wahl einer Ressource für einen speziellen Arbeitsgang. (Definition: siehe 0 „Arbeitsgang-Ressourcenanforderungen")
