Das Planungsergebnis prüfen

Prüfen, ob ein Planungslauf erfolgreich beendet wurde

Unabhängig von, ob ein Planungslauf manuell oder automatisch ausgelöst wurde, können Sie auf die gleiche Weise prüfen, ob der Lauf erfolgreich war.

Grundsätzlich gilt ein Planungslauf nur dann als nicht erfolgreich, wenn er z.B. wegen eines gravierenden Daten- oder Konfigurationsfehlers abgebrochen ist. Erwartbar Fehler führen zu Logeinträgen und/oder Ausnahmemeldungen, brechen aber den Planungslauf nicht ab.

Zur Überprüfung des Ergebnisses

  1. Navigieren Sie zur Seite Szenarien & Planungsläufe und wählen das gewünschte Szenario

  2. Wechseln auf die Tabkarte Planungsläufe und wählen den obersten (neuesten Planungslauf)

  3. die Spalte Erfolgreich zeigt an, ob der Lauf erfolgreich beendet werden konnte.

Sofern ein Lauf nicht erfolgreich beendet wurde, prüfen Sie die letzten Logausgaben im Planungslog, das direkt unter den Planungsläufen angezeigt wird.

Überprüfen von Metriken im Dashboard

Für jeden Planungslauf berechnet und historisiert das System automatisch eine Reihe von Metriken. Diese Metriken bieten einen Überblick über das Planungsergebnis und stellen daher einen guten Einstiegspunkt dar.

  1. Navigieren Sie zur Seite Produktionsplanung → Dashboard

  2. Wählen Sie den gewünschten Anzeigezeitraum (1 Woche, 2 Wochen, …) und das gewünschte Szenario im Kopfbereich aus.

  3. Prüfen Sie die angezeigten Metriken für dieses Szenario

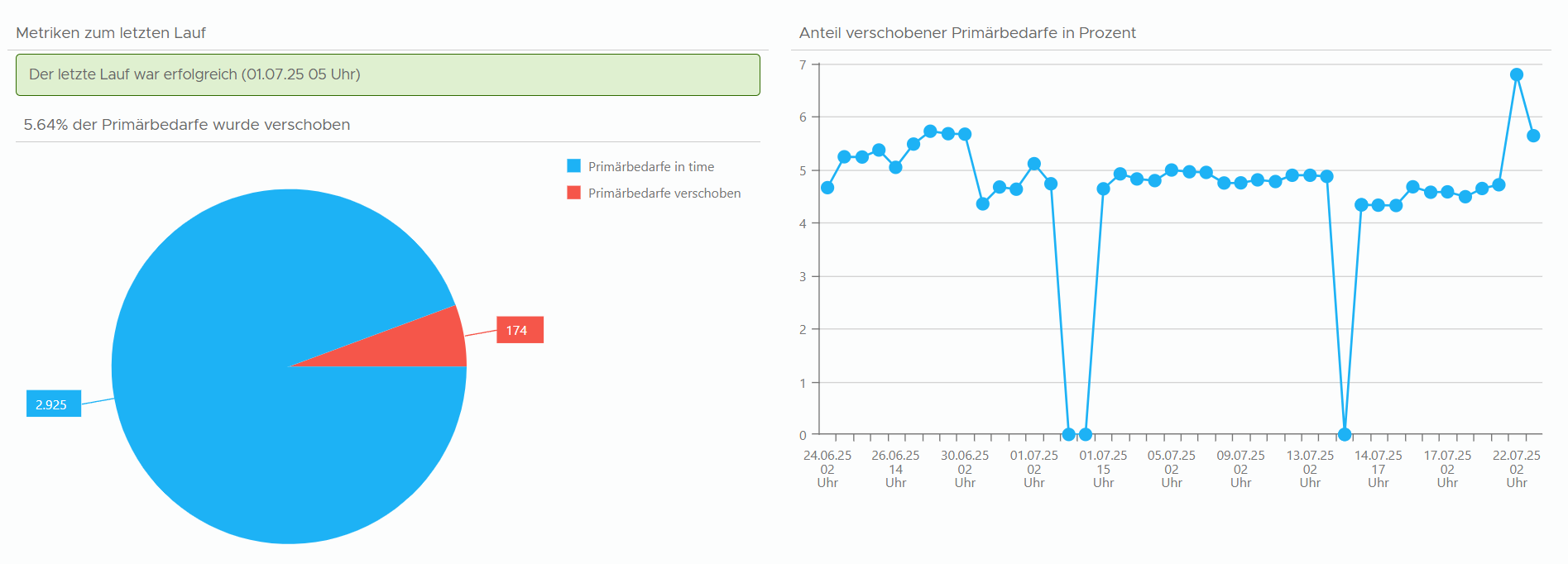

Einige der grafischen Kacheln zeigen eine ausgewählte Metrik im Laufe der Zeit an (jeder Datenpunkt entspricht einem Planungslauf).


Anteil verschobener Primärbedarfe in Prozent
Ergebnis des letzten Laufs (links) vs. Veränderung über die Zeit (rechts)

Überprüfen der Planungsergebnisse im Detail

Die Ergebnisse der Planung können aus verschiedenen Blickwinkeln betrachtet und verarbeitet werden. Die folgende Übersicht stellt keine vollständige Auflistung dar sondern bietet eine erste Übersicht mit kurzen Erläuterungen:

Ergebnis

Pfad zur Seite(n)

Beschreibung

Priorisierung der Primärbedarfe

Szenarien & Planungsläufe
→ Tabkarte Segmente
→ Primärbedarfe nach Segment

Primärbedarfe (gruppiert)

Primärbedarfe (einzeln)

Der Planungslauf hat jedem Primärbedarf anhand der Segmentierungsdefinition einen globalen Rang zugewiesen.

In diesen Oberflächen können Sie u.a. einsehen

  • welche Primärbedarfe Bestandteil des Planungsumfangs sind

  • welche Rangfolgen zugewiesen wurde

Kapazitätsangebote

Kapazitätsangebot
→ Auswertung Kapazitätsangebot

Über eine tabellarische Darstellung oder eine integrierte Pivottabelle können die beplanbaren Kapazitätsangebote analysiert werden.

Hierbei fließen Schichten, Schichtmodelle, Schichtzuordungen, Qualifikationszuordnungen und personal- bzw. ressourcenspezifische Daten ein.

Vorschläge für notwendige Aufträge in der Produktion

Planaufträge

Liste der Planaufträge, die vom Dispositionslauf erzeugt wurden um nicht ausgeglichene Produktionsbedarfe zu decken.

Vorschläge für notwendige Bestellungen im Einkauf

Planbestellungen

Liste der Planbestellungen, die vom Dispositionslauf erzeugt wurden um nicht ausgeglichene Einkaufsbedarfe zu decken.

Überblick über bestehende und Vorschlag für neue Bestellungen von Externleistungen (verlängerte Werkbank, Veredelungen etc.)

Planbestellungen

Spezielle Oberfläche zur Unterstützung des Überwachungs- und Dispositionsprozesses für Externleistungs-Vorgänge.

Plan-Liefertreue

Bewegungen (Pivot)

Lieferterminüberwachung

Terminverschiebungen

Bei aktivierter Option Primärbedarf verschieben, wenn nicht einplanbar werden neue Zieltermine für alle Primärbedarfe berechnet, die nicht in time einplanbar sind. Über die genannten Seiten können die betroffenen Primärbedarfe eingesehen werden und die Ursachen für die verzögerte Einplanung analysiert werden.

geplante Auslastung
der eigenen Ressourcen

Ressourcenauslastung

In dieser Oberfläche kann die interne Ressourcenauslastung nach diversen Kriterien ausgewertet und analysiert werden.

geplante Arbeitsgänge je Qualifikation

Jobliste (Teamleiter)

Jobliste

Die Jobliste zeigt den Arbeitsvorrat, der vom Shopfloor in den nächsten Tagen und Wochen bearbeitet werden soll - nach aktuellem Plantermin.
