Ranghöchster Primärbedarf

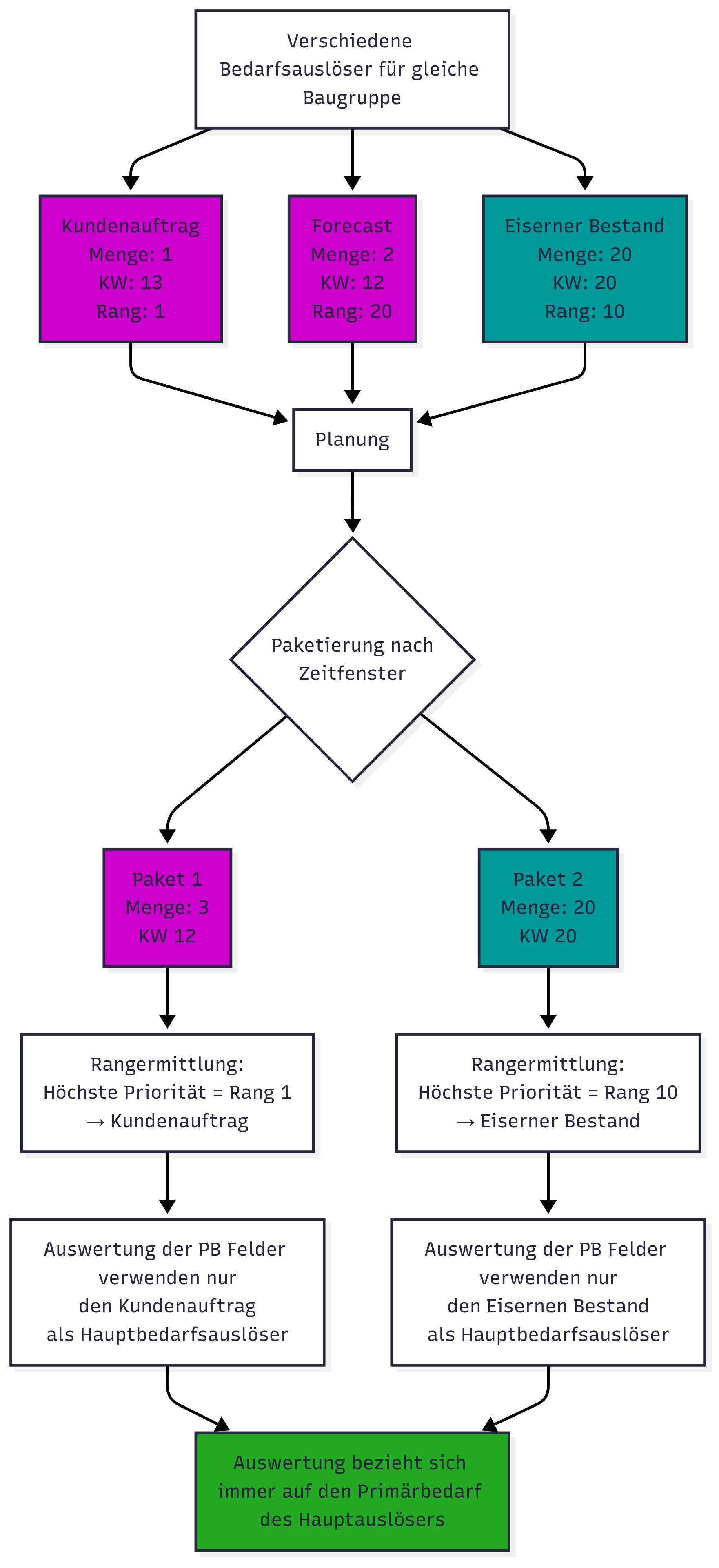

Dient ein Zugang (Planproduktionsauftrag, Produktionsauftrag, Planbestellung oder Bestellung) zur Deckung mehrerer Primärbedarfe, so wird an einigen Stellen in der Planung und auch bei den späteren Daten und den damit verbunden Auswertungsmöglichkeiten angenommen, dass der ranghöchste Primärbedarf der Hauptverursacher für den Zugang ist.
Ranghöchst bezieht sich hierbei auf den kleinsten Gesamtrang und stellt somit den Bedarf mit der höchsten Priorität dar.

Paketierung erfolgt z. B. auf Basis des Bestellrhythmuses.
